Sprint sonunda herkes aynı soruyu soruyorsa sorun JIRA’da değil, raporun neyi gösterdiğinde gizlidir. Bir ekip saatlerce issue işler ama yönetici hâlâ teslim tarihi, darboğaz ve kalite riskini tek ekranda göremiyorsa rapor boşa çalışır. Bu rehberde sana JIRA’da raporu veri kalabalığından çıkarıp karar aracına dönüştüren yaklaşımı anlatacağım. Kendi tecrübemle söyleyebilirim ki iyi kurgulanmış bir JIRA raporu, ekibin çalışma şeklini değiştiren ilk kaldıraçtır. Anglican Beads Blog için hazırladığım içeriklerde de en sık karşıma çıkan sorun tam olarak bu olur: veri var, anlam yok.
Raporun işe yaraması için önce neyi ölçtüğünü netleştir
JIRA raporları, yalnızca issue saymak için değil, iş akışındaki davranışı görünür kılmak için vardır. Etkili rapor hazırlamanın ilk adımı, raporun hangi kararı destekleyeceğini belirlemektir. Yönetim için hazırlanan bir rapor ile takım lideri için hazırlanan rapor aynı metrikleri taşımaz.
Önce şu ayrımı yap:
– Operasyonel rapor: Bugün ne gecikiyor, kimde tıkanma var, hangi ticket bekliyor
– Takım performans raporu: Sprint tamamlanma oranı, cycle time, throughput, work in progress dengesi
– Ürün ve kalite raporu: Bug yoğunluğu, reopen oranı, sürüm bazlı hata dağılımı, kritik issue eğilimi
– Yönetim raporu: Teslim öngörüsü, kapasite kullanımı, iş yükü trendi, hedef sapması
JIRA’nın güçlü tarafı, issue düzeyindeki hareketleri zaman içinde iz bırakacak şekilde toplamasıdır. Buradan anlamlı rapor üretmek için üç temel kavramı ayırman gerekir.
Throughput neyi söyler
Throughput, belirli bir zaman aralığında tamamlanan iş sayısını gösterir. Ekip son iki haftada 42 issue kapattıysa bu sayı tek başına başarı anlamına gelmez; ama önceki dönemlerle kıyaslandığında hız eğilimini net biçimde gösterir. Scrum ve Kanban kullanan ekiplerde throughput, planlanan iş ile fiili teslim arasındaki farkı yakalamada çok etkilidir.
Cycle time neden kritik
Cycle time, bir işin başlama anından bitiş anına kadar geçen süredir. Özellikle müşteri talebi, bug çözümü ve destek ekipleri için gerçek verimlilik göstergesi budur. Atlassian’ın ekip verimliliği odaklı kaynaklarında da akış metriklerinin yalnızca velocity’den daha sağlıklı sinyal verdiği sık sık vurgulanır. Çünkü velocity, tahmin kalitesinden etkilenir; cycle time ise akıştaki sürtünmeyi daha doğrudan yakalar.
Lead time ile müşteri beklentisi okunur
Lead time, talebin açıldığı andan teslim edildiği ana kadar geçen toplam süredir. Müşteri tarafında algılanan bekleme süresi budur. Destek talepleri veya ürün geliştirme taleplerinde SLA takibi yapıyorsan, lead time raporu seni yönetime karşı daha güçlü konumlandırır.
Burndown her zaman yeterli değildir
Birçok ekip sprint raporunu yalnızca burndown chart ile sınırlıyor. Oysa burndown, işin kalan kısmını gösterir ama işin neden geciktiğini tek başına açıklamaz. Scope değişimi, blokaj, hatalı story point tahmini veya review kuyruğu gibi sorunları görmek için ek metrik gerekir.
JIRA’da etkili rapor hazırlama adımları
Etkili bir JIRA raporu, rastgele gadget seçerek oluşmaz. Önce soruyu tanımlarsın, sonra veriyi temizlersin, ardından paneli karar sırasına göre kurarsın. Yıllar süren proje takibim gösteriyor ki rapor başarısızlığının en yaygın nedeni, veri kaynağı ile iş sorusunun birbirine uymamasıdır.
1. Rapor sorusunu tek cümleye indir
Her raporun bir ana sorusu olmalı. Örnek:
– Bu sprintte teslim riskini erken nasıl görürüm
– Hangi issue tipleri ekibi yavaşlatıyor
– Hata çözüm süremiz son 90 günde iyileşti mi
– Epic bazında iş yükü dağılımı dengeli mi
Tek cümlelik soru, gereksiz görselleri panelden ayıklar. Bu sayede raporu açan kişi 10 saniye içinde neye baktığını anlar.
2. JQL filtresini raporun omurgası yap
JIRA raporlarında kaliteyi en çok belirleyen unsur filtredir. Kötü kurulan JQL, tüm paneli yanıltır. Filtreni şu çerçevede oluştur:
– Proje kapsamı
– Zaman aralığı
– Issue tipi
– Status grubu
– Takım, bileşen veya etiket
– Hariç tutulan kayıtlar
Örnek bir mantık:
project = ABC AND issuetype in Bug, Story, Task AND created >= -90d
Ama bununla yetinme. Raporun amacına göre done tarihini, resolved alanını, assignee durumunu ya da sprint ilişkisini filtreye ekle. Özellikle throughput raporunda created tarihine değil, çözümlenme tarihine odaklanmak daha doğru sonuç verir.
3. Alan standardını düzeltmeden rapor kurma
Eğer ekip issue açarken priority, component, labels veya assignee alanlarını tutarsız dolduruyorsa en şık dashboard bile zayıf kalır. Rapor öncesinde şu alanlara disiplin getir:
– Status isimleri gerçekten akışı temsil ediyor mu
– Done tanımı tüm ekipte aynı mı
– Bug ile task ayrımı net mi
– Story point alanı aynı mantıkla mı giriliyor
– Reopen edilen issue için ortak bir süreç var mı
Standish Group’un uzun yıllardır projelerde gereksinim netliği ve görünürlük eksikliğini başarısızlık faktörleri arasında göstermesi boşuna değil. Rapor, kirli süreç verisini temizleyemez; sadece görünür kılar.
4. Az sayıda metrik seç, bağlamı güçlendir
Aynı ekranda 15 grafik görmek iyi rapor anlamına gelmez. Etkili panel için 4 ila 7 ana bileşen çoğu zaman yeterlidir. Ben şu sıralamayı daha kullanışlı buluyorum:
1. Üstte genel durum özeti
2. Ortada akış ve teslim metriği
3. Altta risk veya kalite göstergesi
4. En sonda drill-down için issue tablosu
Örnek bir sprint dashboard kurgusu:
– Sprint Health
– Burndown Chart
– Created vs Resolved Chart

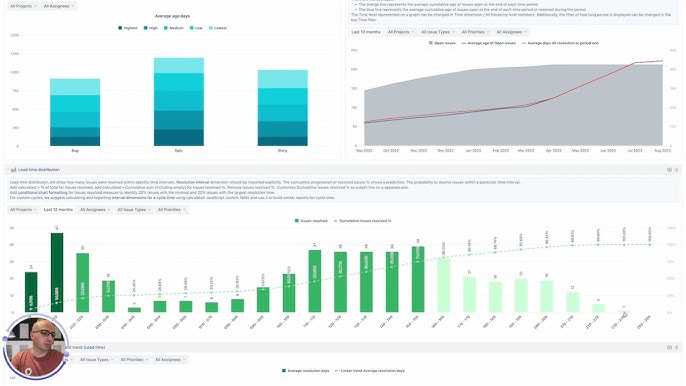

– Average Age Report
– Filter Results
Bu kurgu, önce genel ritmi, sonra sapmayı, sonra biriken işi, sonra da detay ticket listesini gösterir.
5. Trend olmadan tek dönem verisine güvenme
Tek sprint verisi seni yanıltabilir. Takım izindeydi, scope değişti, acil production bug geldi; veri bozulur. Bu yüzden en az 6 ila 12 haftalık trend görmek daha doğru karar verir. DORA araştırmaları da teslim performansını tek seferlik çıktılarla değil, zaman içindeki akış ve değişim kalitesiyle okumayı önerir. JIRA içinde doğrudan tüm DORA metriklerini üretmek her zaman kolay olmasa da deployment ve incident araçlarıyla entegrasyon kurarsan çok daha anlamlı raporlar elde edersin.
6. Yönetici için ayrı, ekip için ayrı panel hazırla
Yönetici yüksek seviye sinyal ister. Ekip ise aksiyon alacağı detay ister. İkisini tek dashboarda sıkıştırırsan kimse memnun kalmaz.
Yönetici panelinde şu sorulara yanıt ver:
– Hedefe yetişecek miyiz
– Risk nerede büyüyor
– Son dönemde hız arttı mı azaldı mı
Ekip panelinde şunlara odaklan:
– Hangi issue bekliyor
– Review kuyruğu nerede birikti
– Kim fazla yük aldı
– Hangi bug tekrar açıldı
7. Görsel seçimini metrik doğasına göre yap
Her veri pasta grafik istemez. Zaman içi değişim için çizgi ya da alan grafiği daha anlamlıdır. Dağılım için bar chart, anlık detay için tablo daha işlevlidir. Özellikle status dağılımında pasta grafik sık kullanılır ama 6’dan fazla durum varsa okunabilirlik hızla düşer.
Rapor türlerine göre en etkili kullanım senaryoları
JIRA’da aynı dashboard yapısını her ekipte kullanmak büyük hatadır. Ürün geliştirme, destek, QA ve PMO ekipleri farklı iş soruları taşır. Aşağıdaki senaryolar, raporu bağlama göre kurmanı kolaylaştırır.
Sprint raporları
Scrum ekiplerinde en çok kullanılan alan burasıdır. Sprint dashboard için temel amaç sprint ortasında sürpriz yaşamamaktır. Bu panelde şu sinyalleri takip et:
– Sprint scope büyüyor mu
– Done oranı son günlere mi yığılıyor
– Blocked issue sayısı artıyor mu
– Story point ile tamamlanan issue oranı uyumlu mu
Atlassian’ın sprint odaklı raporlarında da sprint sonuna yığılan kapanışların planlama kalitesini bozduğu sık sık görülür. Eğer issue kapanışları son bir iki güne sıkışıyorsa, ekip gerçekte iş akışını değil raporlama ritmini yönetiyor olabilir.
Kanban akış raporları
Kanban kullanan ekiplerde cumulative flow diagram çok değerlidir. Bu grafik sana hangi kolonda birikme oluştuğunu gösterir. Review veya QA kolonu şişiyorsa sorun geliştirme hızında değil, sonraki aşamaya geçiş kapasitesindedir.
Akış ekipleri için güçlü kombinasyon:
– Cumulative Flow Diagram
– Control Chart
– Average Age
– WIP bazlı Filter Results
Bu kombinasyon, hem tıkanma noktasını hem de yaşlanan işi birlikte görmeni sağlar.
Bug ve kalite raporları
Kalite takibi için yalnızca açık bug sayısına bakmak eksik kalır. Şu metrikler daha değerlidir:
– Severity bazında açık bug sayısı
– Reopen oranı
– Bug çözüm süresi medyanı
– Sürüm bazlı bug yoğunluğu
– Kök neden etiketi varsa dağılımı
IEEE ve yazılım kalite literatüründe yeniden açılan hata kayıtları, çözüm kalitesinin zayıfladığı dönemleri yakalamada güçlü bir işaret kabul edilir. Bu yüzden reopen oranını mutlaka izle.
Yönetim ve portföy raporları
Birden fazla proje ya da ekip varsa dashboard mantığı değişir. Burada detay ticket değil, trend ve risk gerekir. En iyi çalışan yapı genelde şudur:
– Proje bazlı teslim durumu
– Epic ilerleme oranı
– Geciken issue trendi
– Kaynak dağılımı
– Kritik risk listesi
Bu seviyede renk, tarih ve sahiplik disiplini çok önemlidir. Yönetim paneli yorum gerektirmeyecek kadar net olmalıdır.
Saha içinde işe yarayan rapor alışkanlıkları
Kendi tecrübemle söyleyebilirim ki ekipler raporu kurmaktan çok raporu yaşatmakta zorlanır. Paneli bir kez hazırlayıp bırakınca veri kısa sürede güven kaybeder. Bu yüzden raporu canlı tutan alışkanlıklar kurmalısın.
İlk alışkanlık, haftalık filtre doğrulamasıdır. Projede yeni issue tipi açıldıysa, status akışı değiştiyse ya da takım ayrıldıysa eski JQL yanlış veri üretir.
İkinci alışkanlık, dashboard sahibini net belirlemektir. Sahibi olmayan rapor kısa sürede terk edilir. Bu kişi PM, scrum master, ekip lideri ya da operasyon yöneticisi olabilir.
Üçüncü alışkanlık, her metrik için tek cümlelik yorum standardı oluşturmaktır. Örnek:
– Cycle time arttı çünkü review kuyruğu büyüdü
– Throughput düştü çünkü ekibin yüzde 30’u production desteğine kaydı
– Reopen oranı yükseldi çünkü test kabul kriterleri gevşedi
Bu yorum standardı, yöneticinin grafik karşısında boşluk yaşamasını engeller.
Dördüncü alışkanlık, vanity metric tuzağından kaçmaktır. Çok ticket kapatmak her zaman verim demek değildir. Eğer küçük işleri bölerek sayı şişiriyorsan throughput artar ama gerçek etki düşer. McKinsey ve benzeri kurumların verimlilik çalışmalarında da çıktı miktarı ile değer üretimi arasındaki fark sık sık vurgulanır. JIRA raporunu yalnızca hacim odaklı kurarsan bu farkı kaçırırsın.
Beşinci alışkanlık, issue yaşını görünür kılmaktır. Açık ticket sayısı düşük görünse bile bazı işlerin 40 gündür beklediğini ancak age raporu gösterir. Ben özellikle destek ve entegrasyon ekiplerinde yaşlanan issue listesini ana panelin altına koymayı çok faydalı buluyorum.
Altıncı alışkanlık, dashboardu toplantı akışına bağlamaktır. Sprint planning, daily review, retro ya da haftalık yönetim toplantısında kullanılmayan rapor zamanla gereksizleşir. Anglican Beads Blog okurları için içerik üretirken de aynı prensibi savunuyorum: kullanılmayan veri, iyi veri değildir.
Sık yapılan kurulum hataları
– Aynı panelde hem operasyon hem yönetim raporu tutmak
– Status isimlerini ekipler arasında farklı kullanmak
– Tarih filtresini created alanına kilitlemek
– Çözülen ama sonradan yeniden açılan issue etkisini hesaba katmamak
– Tek bir sprint verisinden kalıcı karar üretmek
– Çok grafik koyup issue detay tablosunu kaldırmak
2026 için öne çıkan püf noktaları
2026 tarafında öne çıkan eğilim, tek başına görselleştirme değil yorumlanabilirliktir. Ekipler artık dashboarddan şu beklentiyi taşıyor: erken uyarı versin, sapmayı net göstersin, aksiyonu işaret etsin. Bu yüzden şu üç noktaya ekstra dikkat et:
– AI destekli özet veya tahmin araçları kullansan bile ham filtre mantığını sen kontrol et
– Ekipler arası kıyas yaparken issue tipi ve iş büyüklüğü standardını eşitle
– Sadece ortalamaya bakma, medyan ve dağılımı da izle
Özellikle cycle time tarafında ortalama süre, birkaç aşırı geciken issue yüzünden yanıltıcı olabilir. Medyan süre daha dengeli sinyal verir.
Sıkça Sorulan Sorular
JIRA’da en kritik rapor hangisi?
Takımın çalışma modeline göre değişir. Scrum ekiplerinde sprint health ve burndown öne çıkar. Kanban ekiplerinde control chart ve cumulative flow daha güçlü sinyal verir.
Velocity raporu tek başına yeterli mi?
Hayır. Velocity tahmin disiplinini gösterir ama akış kalitesini tam anlatmaz. Cycle time ve throughput ile birlikte okumak daha sağlıklıdır.
Rapor için kaç metrik kullanmalıyım?
Çoğu panel için 4 ila 7 ana metrik yeter. Fazlası dikkat dağınıklığı yaratır.
Yönetici paneli ile ekip paneli neden ayrı olmalı?
Çünkü karar seviyeleri farklıdır. Yönetici trend ve risk ister, ekip günlük aksiyon ve darboğaz görmek ister.
JQL filtresi neden bu kadar önemli?
Çünkü dashboarddaki her grafik filtreye dayanır. Hatalı filtre, doğru görünen ama yanlış yönlendiren rapor üretir.
Bug raporunda hangi metrikleri öne almalıyım?
Severity dağılımı, çözüm süresi, reopen oranı ve sürüm bazlı bug yoğunluğu en çok iş gören göstergelerdir.
Ortalama mı medyan mı daha faydalı?
Cycle time gibi verilerde medyan çoğu zaman daha güvenilir sinyal verir. Aşırı uç kayıtlar ortalamayı kolayca bozar.
JIRA’da iyi rapor hazırlamanın özü daha fazla grafik eklemek değil, daha iyi soru sormaktır. İstersen kendi dashboard yapını bu çerçeveyle gözden geçir: İlk baktığında teslim riski, akış tıkanması ve kalite problemi tek ekranda seçiliyor mu? En çok zorlandığın rapor türü sprint, bug ya da yönetim paneli ise yorumlarda yaz; hangi metrik setinin daha doğru olacağını birlikte netleştirelim.
![JIRA’da Etkili Rapor Hazırlama Rehberi [2026 Püf Noktaları] - Kapak Görseli](https://anglicanbeads.com/wp-content/uploads/2026/03/JIRAda-Etkili-Rapor-Hazirlama-Rehberi-2026-Puf-Noktalari-1-600x200.jpg)
